Thời gian hàn ống HDPE: khi nào tháo kẹp và thử áp?

Thời gian hàn ống HDPE không chỉ là số phút đặt bàn nhiệt lên đầu ống. Với mối hàn đối đầu, thời gian còn gồm lúc tạo gờ ban đầu, lúc gia nhiệt, lúc chuyển bàn nhiệt, lúc ép nối, thời gian giữ nguội trong kẹp và khoảng chờ trước khi thử áp ống HDPE. Nếu chỉ nhìn một mốc thời gian rồi tháo kẹp vội, vùng hàn bên trong có thể chưa ổn định dù gờ ngoài đã nhìn tương đối cứng.

Bài này tập trung vào câu hỏi rất thực tế ở công trường: khi nào được tháo kẹp hàn HDPE, khi nào được dịch chuyển tuyến, và khi nào có thể đưa đoạn ống vào thử áp. Nội dung không thay thế bảng thông số của máy hàn hay catalogue ống, nhưng giúp bạn hiểu logic đằng sau các mốc chờ để không ép tiến độ quá sớm. Với tuyến chôn ngầm hoặc cấp nước áp lực, chờ đúng lúc thường rẻ hơn rất nhiều so với đào lên sửa một mối hàn HDPE bị rò.

Thời gian sau ép nối mới là phần dễ bị xem nhẹ

Ở hiện trường, mọi người thường chú ý nhiều đến nhiệt độ và thời gian gia nhiệt. Nhưng sau khi hai đầu ống đã ép lại, vùng hàn vẫn còn đang ổn định. Nếu tháo kẹp, kéo ống hoặc đặt tải lên tuyến quá sớm, mối hàn có thể bị biến dạng vi mô. Lỗi này không phải lúc nào cũng thấy ngay bằng mắt.

Gờ ngoài nguội trước lõi bên trong

Bề mặt ngoài tiếp xúc với không khí nên nguội nhanh hơn. Bên trong vùng hàn có thể vẫn còn mềm hơn bạn tưởng. Vì vậy không nên dùng cảm giác sờ gờ ngoài để quyết định tháo kẹp.

Ống lớn cần nhịp chờ dài hơn

Đường kính lớn và thành ống dày giữ nhiệt lâu hơn. Cùng một điều kiện thi công, ống dày thường cần thời gian giữ nguội lâu hơn ống nhỏ. Đây là lý do phải đọc theo bảng thông số, không lấy kinh nghiệm của phi nhỏ áp cho phi lớn.

Tiến độ không nên đè lên mối hàn

Khi công trình gấp, đội thi công dễ muốn tháo máy nhanh để hàn mối tiếp theo. Nhưng nếu mối hàn bị kéo lệch trong vài phút đầu, phần thời gian tiết kiệm được có thể biến thành nhiều giờ sửa lỗi sau này.

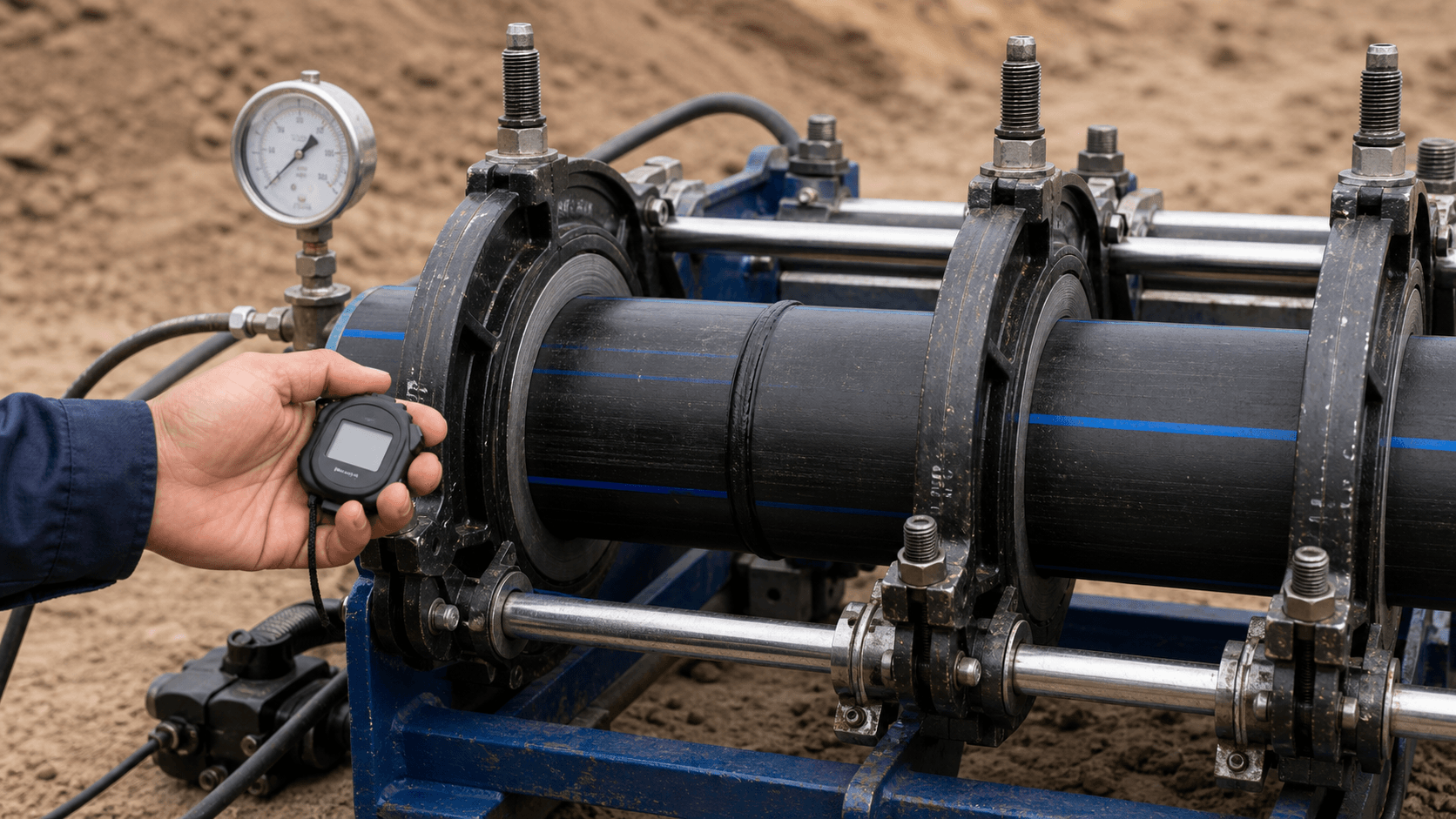

Thời gian hàn ống HDPE giữ nguội trong kẹp trước khi thử áp
Sau khi ép nối, mối hàn HDPE cần được giữ nguội trong kẹp trước khi tháo và thử áp.

Các mốc thời gian cần ghi trong ca hàn

Để kiểm soát thời gian hàn ống HDPE, nên ghi theo mốc thay vì ghi chung chung “đã hàn xong”. Một ca hàn có thể ghi thời điểm bắt đầu gia nhiệt, thời điểm rút bàn nhiệt, thời điểm ép nối, thời điểm bắt đầu giữ nguội và thời điểm được phép tháo kẹp. Cách ghi này giúp giám sát biết mối nào đang chờ, mối nào đã đủ điều kiện chuyển bước.

Thời gian gia nhiệt

Đây là thời gian hai mặt ống tiếp xúc với bàn nhiệt theo thông số máy và quy cách ống. Gia nhiệt thiếu làm mối hàn thiếu ngấu, gia nhiệt quá lâu làm nhựa chảy thừa. Nhưng dù gia nhiệt đúng, mối hàn vẫn cần giữ nguội đúng.

Thời gian chuyển bàn nhiệt

Khoảng từ lúc tách ống khỏi bàn nhiệt đến lúc ép hai đầu ống lại cần ngắn và gọn. Nếu thao tác chậm, mặt hàn nguội nhanh, ảnh hưởng đến vùng liên kết. Đây là mốc thường không được ghi nhưng rất đáng quan sát.

Thời gian giữ nguội

Thời gian giữ nguội là giai đoạn mối hàn nằm yên trong kẹp, không bị xoay, kéo hay chịu lực. Đây là phần quyết định khi nào có thể tháo kẹp hàn HDPE an toàn.

Thời gian gia nhiệt và nhiệt độ ảnh hưởng đến thời gian hàn ống HDPE
Nhiệt bàn hàn, độ dày ống và điều kiện ngoài trời ảnh hưởng đến thời gian chờ sau hàn.

Khi nào được tháo kẹp hàn HDPE?

Không có một câu trả lời chung cho mọi đường kính ống. Thời điểm tháo kẹp hàn HDPE phụ thuộc vào đường kính, độ dày thành ống, điều kiện môi trường, loại máy và thông số của nhà sản xuất. Nguyên tắc an toàn là chỉ tháo khi mối hàn đã qua đủ thời gian giữ nguội theo bảng hướng dẫn và tuyến ống không còn bị kéo lệch.

Đừng tháo kẹp vì thấy gờ đã cứng

Gờ ngoài có thể cứng trước, nhưng phần vật liệu sâu hơn vẫn cần ổn định. Nếu tháo kẹp rồi đoạn ống dài võng xuống, vùng hàn có thể chịu lực khi chưa đủ cứng.

Kiểm tra lực kéo của tuyến

Trước khi tháo, nhìn xem hai bên ống có đang bị kéo bởi trọng lượng, độ võng hoặc nền đặt không. Nếu ống dài chưa được kê đỡ, tháo kẹp có thể làm mối hàn bị bẻ nhẹ ngay tại vị trí nối.

Tháo kẹp không có nghĩa là thử áp ngay

Tháo kẹp chỉ là chuyển từ giai đoạn giữ trong máy sang giai đoạn chờ tiếp theo. Với tuyến áp lực, vẫn cần đủ thời gian ổn định và kiểm tra ngoại quan trước khi thử.

Điều gì làm thời gian chờ thay đổi?

Thời gian hàn ống HDPE chịu ảnh hưởng của nhiều yếu tố cùng lúc. Nếu chỉ nhìn đồng hồ mà không nhìn điều kiện thi công, bạn có thể đánh giá sai. Một mối hàn trong trời mát, có kê đỡ tốt khác với mối hàn ngoài nắng gió, ống lớn và tuyến kéo dài trên nền đất.

Độ dày thành ống

Ống dày giữ nhiệt lâu hơn, vùng hàn lớn hơn và cần chờ kỹ hơn. Khi đọc bảng thông số, hãy xem cả đường kính lẫn SDR/PN, không chỉ xem phi ống.

Nhiệt độ môi trường

Gió mạnh làm bề mặt nguội nhanh ở giai đoạn chuyển bàn nhiệt, nhưng vùng bên trong vẫn có thể giữ nhiệt. Thời tiết nắng nóng cũng làm ống hấp thụ nhiệt trước khi hàn. Cả hai trường hợp đều cần giám sát thao tác kỹ.

Cách kê đỡ tuyến

Ống được kê bằng con lăn hoặc gối đỡ sẽ ít kéo mối hàn hơn. Ống nằm lệch trên nền đất dễ tạo lực không đều khi tháo kẹp. Đây là yếu tố tưởng cơ khí nhưng ảnh hưởng trực tiếp đến thời điểm tháo máy.

Kiểm tra mối hàn HDPE sau thời gian giữ nguội
Kiểm tra gờ hàn sau khi nguội giúp phát hiện mối hàn lệch, cháy hoặc biến dạng.

Trước khi thử áp cần kiểm tra những gì?

Thử áp ống HDPE nên diễn ra sau khi mối hàn đủ thời gian ổn định và tuyến đã được kiểm tra ngoại quan. Đừng xem thử áp như cách “ép lỗi lộ ra” khi mối hàn còn non. Thử áp quá sớm có thể làm điểm yếu nặng thêm hoặc khiến kết quả kiểm tra không phản ánh đúng chất lượng thi công.

Kiểm tra gờ hàn

Gờ hàn cần đều, không nứt, không cháy đen, không lệch hẳn một bên. Nếu gờ bất thường, nên dừng để đánh giá trước khi đưa tuyến vào thử áp.

Kiểm tra trục tuyến

Mối hàn đẹp nhưng tuyến gãy khúc tại vị trí nối vẫn là rủi ro. Trước khi thử, cần đảm bảo ống không bị bẻ, võng mạnh hoặc tì vào vật cứng.

Kiểm tra đầu bịt và phụ kiện

Khi thử áp, không chỉ mối hàn chịu lực. Đầu bịt, van, phụ kiện ren và đoạn chuyển tiếp cũng phải chắc. Nếu đầu bịt yếu, thử áp có thể nguy hiểm và làm sai kết quả.

Thử áp ống HDPE sau khi mối hàn đủ thời gian giữ nguội
Tuyến cấp nước áp lực cần có nhịp chờ rõ ràng trước khi chuyển sang bước thử áp.

Lịch chờ thực tế cho đội thi công

Một đội thi công nên có lịch chờ rõ ràng: mối nào đang gia nhiệt, mối nào đang giữ nguội, mối nào được tháo kẹp, mối nào đã kiểm tra ngoại quan và mối nào được đưa vào thử áp. Cách quản lý này đặc biệt hữu ích khi nhiều người làm song song trên một tuyến dài.

Gắn thẻ hoặc đánh dấu mối hàn

Có thể dùng bút đánh dấu, ảnh chụp hoặc ghi chú trong điện thoại để biết thời điểm hàn của từng mối. Điều này tránh nhầm mối mới hàn với mối đã nguội đủ.

Không di chuyển tuyến khi chưa được phép

Đội đào rãnh, đội lấp đất hoặc đội kéo ống cần biết đoạn nào chưa được tác động. Nếu các đội không trao đổi, mối hàn vừa xong có thể bị kéo lệch bởi một thao tác bên ngoài.

Ghi nhận mối phải theo dõi thêm

Nếu mối hàn từng bị rung, bị kéo nhẹ hoặc ngoại quan chưa thật đẹp, nên đánh dấu để kiểm tra lại trước khi thử áp. Đừng để các mối nghi ngờ trôi vào nghiệm thu chung.

Liên kết thêm khi cần đối chiếu thông số

Nếu cần hiểu nhiệt độ và thời gian gia nhiệt, bạn có thể xem bài nhiệt độ hàn ống HDPE theo độ dày ống. Nếu cần nhìn toàn bộ trình tự bàn giao tuyến áp lực, bài quy trình hàn ống HDPE đối đầu cho tuyến cấp nước áp lực sẽ giúp đặt các mốc thời gian vào bức tranh tổng thể.

Khi nào nên hỏi nhà cung cấp?

Nên hỏi khi dùng đường kính lớn, SDR/PN lạ, máy hàn không quen hoặc công trình yêu cầu nghiệm thu chặt. Nhà cung cấp ống và máy thường có bảng thông số phù hợp hơn kinh nghiệm truyền miệng.

Nguồn nền về vật liệu

HDPE là polyethylene mật độ cao, có khả năng hàn nhiệt tốt nhưng vẫn cần kiểm soát thời gian và lực ép. Thông tin tổng quan về vật liệu có thể xem tại high-density polyethylene, còn thông số thi công nên theo tài liệu kỹ thuật của sản phẩm.

Tuyến ống HDPE sau khi thử áp và nghiệm thu mối hàn HDPE
Khi tuyến HDPE đã qua kiểm tra và thử áp, việc lấp hoặc bàn giao sẽ an toàn hơn.

Mẫu ghi nhanh tại hiện trường

Mỗi mối hàn nên có một dòng ghi ngắn gồm mã vị trí, giờ ép nối, giờ kết thúc thời gian giữ nguội, người vận hành và ghi chú ngoại quan. Nếu ca hàn có nhiều đội cùng làm, thông tin này giúp người giám sát biết mối nào được phép dịch chuyển, mối nào còn nằm trong kẹp và mối nào chưa đủ điều kiện đưa vào thử áp ống HDPE.

Đừng trộn mốc chờ giữa các đường kính

Một lỗi hay gặp là lấy thời gian chờ của ống nhỏ áp cho ống lớn vì cùng dùng một máy. Với HDPE, đường kính và thành ống thay đổi thì nhịp nguội cũng thay đổi. Khi tuyến có nhiều cỡ ống, nên đánh dấu riêng từng nhóm để tránh tháo kẹp nhầm theo thói quen.

Câu hỏi thường gặp về thời gian hàn ống HDPE

Có thể tháo kẹp ngay khi gờ hàn nguội không?

Không nên. Gờ ngoài nguội chưa chắc vùng hàn bên trong đã ổn định. Cần chờ đủ thời gian giữ nguội theo bảng thông số và đảm bảo tuyến ống không bị kéo lệch.

Tháo kẹp xong có thử áp ngay được không?

Không phải lúc nào cũng được. Sau khi tháo kẹp, cần kiểm tra ngoại quan, trục tuyến, đầu bịt và phụ kiện. Với tuyến quan trọng, nên chờ đủ thời gian ổn định theo yêu cầu công trình rồi mới thử áp.

Vì sao mối hàn HDPE bị rò dù đã chờ?

Có thể do gia nhiệt sai, mặt ống bẩn, căn chỉnh lệch, lực ép không đúng hoặc tuyến bị tác động trong lúc chờ. Thời gian đúng là điều kiện cần, nhưng không thay thế các bước chuẩn bị và kiểm tra khác.

Thời gian giữ nguội có cần ghi lại không?

Nên ghi, nhất là với tuyến áp lực hoặc nhiều mối hàn. Ghi thời điểm ép nối và thời điểm được tháo kẹp giúp tránh nhầm lẫn giữa các mối hàn trong cùng ca thi công.
